«الكهرباء»: إضافة 260 ميغاواط إلى الشبكة الكهربائية من الدوحة الغربية الشهر المقبل
أزمة مائية كبيرة في 2012 و«الزور الشمالية» لن تحلها بسبب تأخرها الأحمال الكهربائية في مستواها الطبيعي ولم تتجاوز الـ 9500 ميغاواط
24 يونيو 2010
المصدر : الأنباء

دارين العلي
أكدت مصادر في وزارة الكهرباء والماء ان عام 2012 سيشهد أزمة مائية كبيرة خصوصا مع التأخير الذي حصل فيما يخص محطة الزور الشمالية، مشيرة الى انه في حال توقيع العقود لهذه المحطة بداية العام المقبل فانه سيجري تغيير حتما في جدول بدء التشغيل نتيجة هذا التأخير.
وفيما خص الوضع الكهربائي قالت المصادر ان الوزارة تتطلع لمنتصف الشهر المقبل حيث ستدخل وحدة الدوحة الغربية التي كانت تحت الصيانة بعد خروجها عن الخدمة بسبب اعطال فنية في وقت سابق حيث ستدعم هذه الوحدة الشبكة الكهربائية بـ 260 ميغاواط هي في أقصى الحاجة اليها في الوقت الحالي.
وانتقدت المصادر كون المشاريع التنموية التي تقبل عليها البلاد لا يمكن ان تجاريها الكهرباء بسبب التوقف والتأخير في انجاز المشاريع لسبب او لآخر أبرزها عائد الى توقيع العقود، مؤكدا أهمية ان تمشي المشاريع الكهربائية جنبا الى جنب مع المشاريع التنموية دون ان تتأخر الواحدة عن الأخرى.
وأوضحت ان المشاريع الكهربائية يجب ان توقع في وقـــتها ودون تأخير ودفعة واحدة وليس بالتفريق لأن ذلك من شأنه تأخير الجدول الزمنـــي الذي وضعته الـــوزارة لكي تساير المشاريع التنموية الأخرى في البــلاد وهذا ما يتــرتب عليه مخــاطر جمة.
وعن وضع الشبكة الكهربائية لفتت الى ان الخبير الأجنبي الذي ستتم الاستعانة به من قبل الوزارة سيختص عمله بالنظر الى أسباب احتراق المحولات وكيفية تجنب ذلك ولن تتخطاها الى وضع خطة لإجراء تغيير كامل للشبكة، موضحا ان لدى الوزارة عدة خطط لتطوير الشبكة الكهربائية.

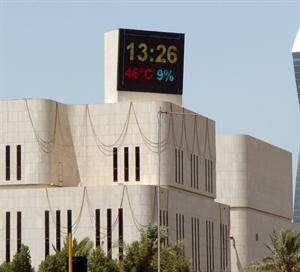

وعن الأحمال الكهربائية فقد بقيت أمس في مستواها الطبيعي ولم تتخط عتبة الـ 9500 وبقيت في المنطقة الخضراء عند درجة حرارة 46 مئوية.
وفي سياق منفصل، كشف مصدر مطلع في الوزارة ان لجنة المناقصات المركزية قررت أخيرا تأجيل البت في طلب وزارة الكهرباء والماء الذي حددت فيه مبلغ مليون و314 ألف دينار لترسية مناقصة مشروع تصميم وتركيب وحدة لمعالجة المياه المقطرة في محطة الزور الجنوبية لتوليد القوى الكهربائية، مبينا ان اللجنة أجلت البت في القرار لحين الاستماع الى وجهة نظر ممثل الوزارة للإجابة على بعض الاستفسارات الفنية.
وأضاف المصدر ان اللجنة طلبت أيضا تأجيل البت القرار المتعلق بمشروع تصميم وتركيب وتوريد وحدة لمعالجة المياه المقطرة بمحطة الدوحة الشرقية لتوليد القوي الكهربائية وتقطير المياه بمبلغ 762 ألف دينار، وطلبت استدعاء ممثل عن الوزارة لاجتماع قادم.
في سياق متصل، وافقت اللجنة على ترسية مناقصة الصيانة السنوية للروافع وأدوات المناولة في محطات توليد القوى الكهربائية وتقطير المياه بمبلغ اجمالي قدره 3 ملايين و460 الف دينار لمدة 3سنوات، كذلك وافقت على اصدار الأمر التغييري الاول بزيادة مبلغ اجمالي قدرة 110 آلاف دينار ما يعادل نسبة 11.8 على قيمة مشروع أعمال تجهيز ونقل وتشغيل مولدات الديزل وملحقاتها في مناطق متفرقة من الــبلاد وذلك لزيادة عدد الآلات لفترة 3 شهور من 1 يونيو الجــاري إلى 1 سبتمــبر المقبل.
كما وافقت اللجنة على ترسية مشروع أعمال الصيانة لمعدات التكييف والتهوية لمحطة الشعيبة الجنوبية توليد القوى الكهربائية وتقطير المياه بمبلغ اجمالي قدرة 329 ألف دينار لمدة ثلاث سنوات.
«الفتوى والتشريع» تلغي شرطاً للكهرباء والماء حول تعويض الشركات بـ 400 ألف دينار
قالت وزارة الكهرباء والماء ان ادارة الفتوى والتشريع ألغت شرطا كانت قد طلبته من الشركة التي ستفوز بمناقصة محطة الزور الشمالية يتضمن تعويض الشركات التي تتقدم بعطاءات جادة تعويضا جزئيا بمبلغ 400 الف دينار.
وذكر بيان صحافي للوزارة امس ان هذا التعويض الذي ستدفعه الشركة كان مقابل تكاليف اعداد وثائق المناقصة لضمان تقدم الشركة وعدم الاقتصار على عرض وحيد كما يحصل في المناقصات السابقة.
