خلال زيارة الزور الجنوبية لاستقبال توربينات جديدة
الفلاح: «الكهرباء» تبذل ما بوسعها لتأمين الطاقة الكافية خلال الفترة المقبلة لحين إدخال المشاريع الكبرى
17 يونيو 2014
المصدر : الأنباء


دارين العلي
تواصل وزارة الكهرباء والماء طرح مشاريع الطاقة التي لا تتجاوز قدرتها الإنتاجية 500 ميغاواط لحين إدخال مشاريع الطاقة الكبرى التي ينفذها القطاع الخاص، وذلك لتلبية احتياجات البلاد المستقبلية من الطاقة.
وفي هذا السياق قال الوكيل المساعد لقطاع مشاريع الكهرباء وتقطير المياه في وزارة الكهرباء والماء م.اياد الفلاح في تصريح للصحافيين على هامش الزيارة لمحطة الزور الجنوبية بمناسبة وصول توربينين لمشروعي محطتي الزور الجنوبية والصبية ان الوزارة تبذل قصارى جهدها لتوفير احتياجات البلاد المستقبلية من الكهرباء والماء، مشيرا إلى ان الوزارة بصدد طرح مشاريع أخرى مماثلة لمواكبة الزيادة المتوقعة على الطاقة خلال الفترة المقبلة، ونتوقع تشغيلها في 2017.
وأشار الفلاح الى خطة الدولة الرامية إلى بناء 12 ألف وحدة سكنية سنويا والتي وصفها بالطموحة، لافتا الى ان هذه الخطة طموحة ولكن ستكون انعكاساتها على وزارة الكهرباء والماء كبيرة جدا، لذا ستبذل الوزارة كل ما بوسعها لتأمين الطاقة الكافية خلال الفترة المقبلة لحين إدخال المشاريع الكبرى.
وأوضح ان الجهاز الفني يدرس حاليا مشروعين ضخمين هما مشروع الخيران ومشروع المرحلة الثانية لمحطة الزور الشمالية، لافتا إلى ان هذه المشاريع الضخمة بآلياتها الجديدة تستغرق بعض الوقت لتنفيذها، لذا عملت الوزارة على طرح مشاريع الـ 500 لسد احتياجات البلاد في الفترة المستقبلية.
وحول المشاريع التي ينفذها قطاع مشاريع الكهرباء في الفترة الحالية، قال ان القطاع ينفذ حاليا مشروعين في محطتي الصبية والزور الجنوبية بقدرة إنتاجية 500 ميغاواط لكل مشروع، متوقعا تشغيلهما قبل نهاية شهر نوفمبر المقبل.

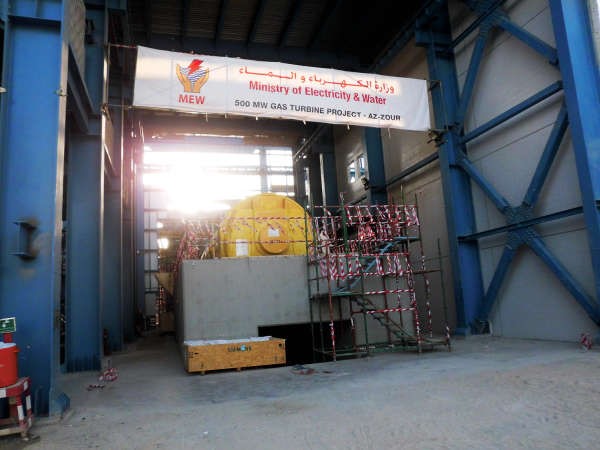

وأوضح وصل امس توربين لكل مشروع ومتوقع ان يصل التوربين الثاني في غضون أسابيع قليلة، مبينا ان المشروعين يمثلان أقل من 10% من إجمالي إنتاج الشبكة الكهربائية.

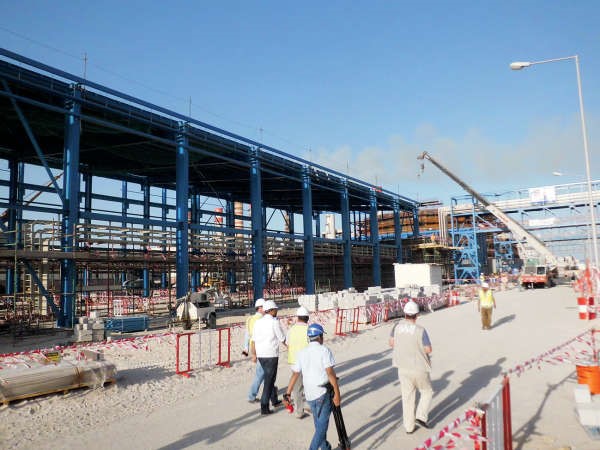

من جانبه قال الدير المشرف للشركة المنفذة لمشروع محطة الزور الجنوبية مراد كزابوغل انه كان محدد ان يتم تنفيذ هذا المشروع المتوقع ان ينتج 500 ميغاواط في مدة لا تتجاوز 21 شهرا، لافتا إلى ان المشروع يسير وفق الجدول الزمني المحدد.
وأضاف كزابوغل كما ترون وصل للمشروع أول توربين من أصل اثنين ومتوقع ان يصل الثاني في غضون أسابيع قليلة، مشيرا إلى ان نسبة الإنجاز وصلت في هذا المشروع إلى 70%.
من جهته قال مساعد المدير المشرف على تنفيذ المشروع مصطفى عبدالعزيز ان شركته تنفذ بالتزامن مشروعا مماثلا في محطة الصبية وهو الآن يسير في نفس المراحل التي وصل إليها مشروع محطة الزور الجنوبية.
